Stavba domu krok za krokem

Jak dlouho trvá stavba rodinného domu? Rok v Oslavanech měsíc po měsíci

STAVDEX · 30. 10. 2026 · 6 min čtení
Hotová hrubá stavba rodinného domu v Oslavanech
Hrubá stavba v Oslavanech, 9. 10. 2026.
Krátce

Od prázdné parcely po hotovou hrubou stavbu: 353 dní. Základy v listopadu, přes zimu spodní stavba, základová deska v dubnu za jeden den, strop za 10 dní, krov v červnu za jeden den a v říjnu hrubá stavba stojí.

„Jak dlouho to bude trvat?“ je otázka, kterou slyšíme nejčastěji. Obecná odpověď moc nepomůže, a tak ukážeme jednu konkrétní stavbu: rodinný dům na svahu v Oslavanech u Brna, s částečným sklepem, krovem a plochou střechou s terasou. Všechna data níže pocházejí z fotek, které parta na stavbě průběžně pořizovala.

Časová osa stavby

KdyCo se dělo
21. 10. 2025Prázdná parcela a vytyčení domu
14. 11. 2025Betonáž základových pasů z čerpadla
leden 2026Zima, stěny spodní stavby rostou dál
25. 3. 2026Kanalizace pod budoucí deskou
9. 4. 2026Základová deska za jeden den
květen 2026Přízemí a stropní deska za 10 dní
26. 6. 2026Krov za jeden den
srpen 2026Hydroizolace a drenáž sklepa
září 2026Plochá střecha s terasou
9. 10. 2026Podlahové topení, hrubá stavba hotová

1. Základy: listopad 2025

Než vyroste první zeď, musí být hotové vytyčení, výkopy, armatura a chráničky pro přípojky. Základové pasy jsme betonovali 14. listopadu z čerpadla. Na fotce z dronu je vidět celý půdorys domu.

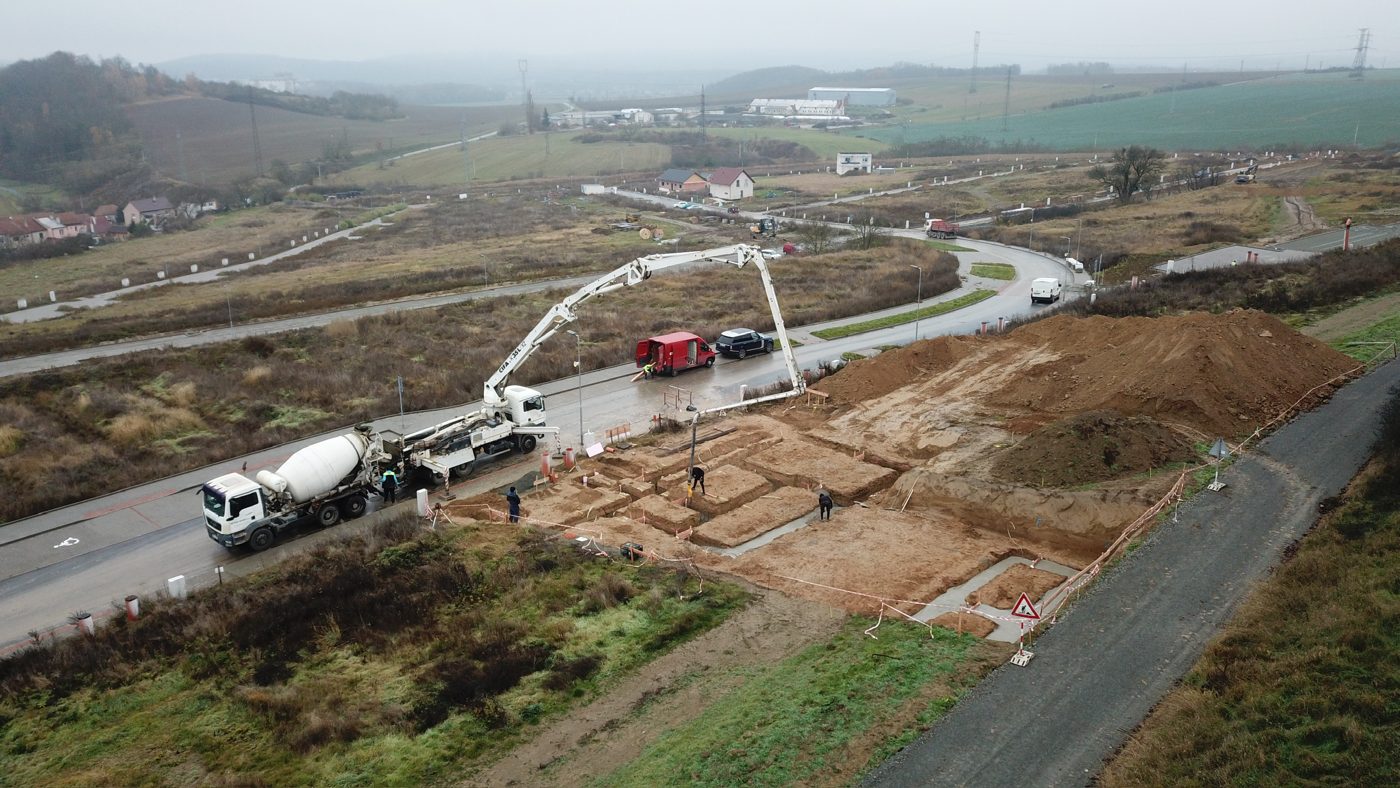

Betonáž základových pasů z čerpadla, pohled z dronu
Betonáž základů, 14. 11. 2025.

2. Spodní stavba přes zimu

Dá se stavět v zimě? U tohoto domu ano. Stěny spodní stavby rostly i v lednu, takže na jaře mohla navázat kanalizace a deska bez čekání.

3. Kanalizace a základová deska za jeden den

Kanalizace pod deskou se pokládá jednou a pak už ji nikdo neuvidí. Proto musí sedět spády, tvarovky i každé napojení. Po dvou dnech přípravy bednění a výztuže přišla 9. dubna betonáž: čerpadlo se rozjelo v 9:48 a ve 12:19 byla celá deska zalitá v jednom záběru. Odpoledne se beton kropil, aby nevysychal moc rychle.

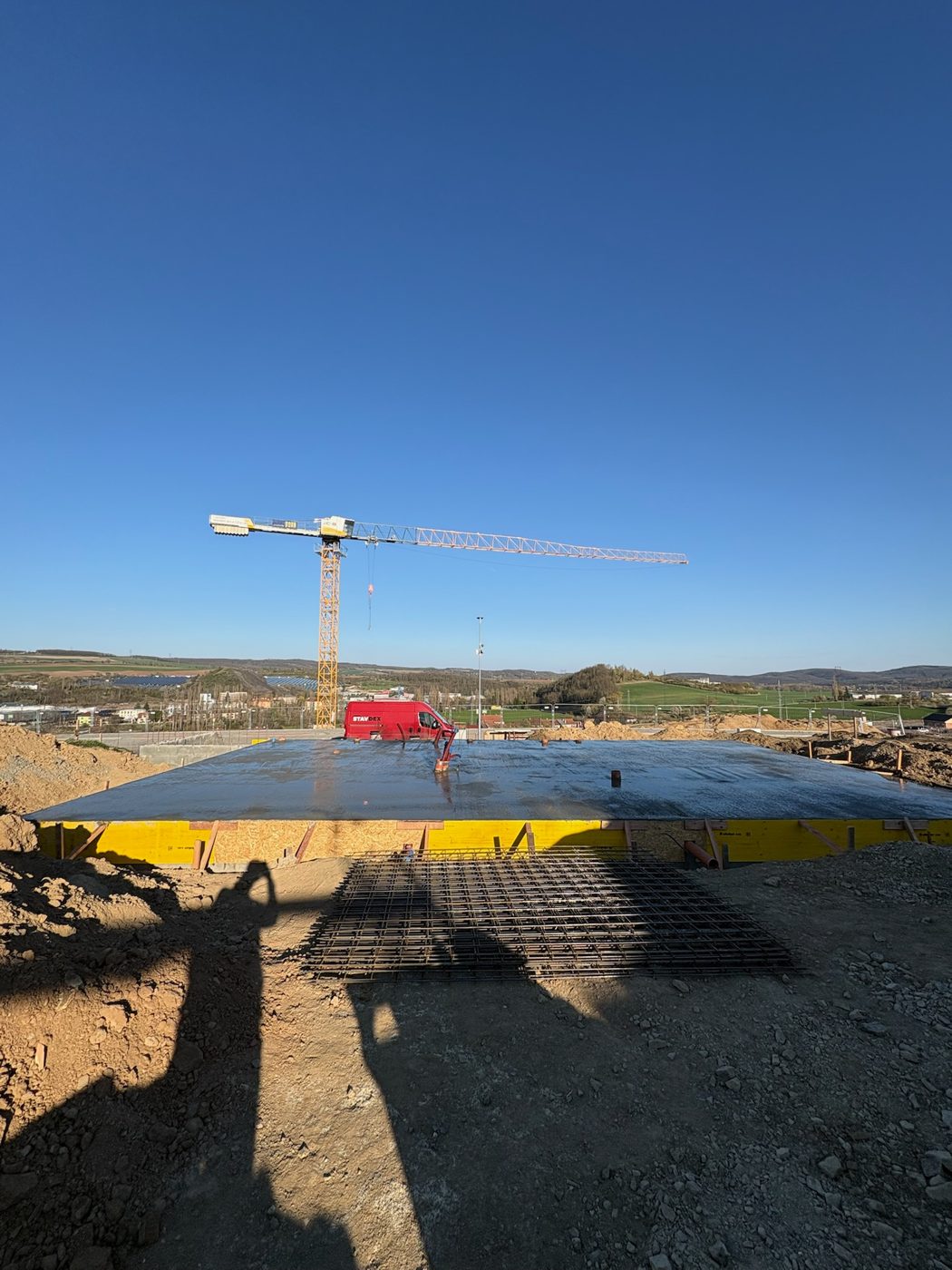

Hotová základová deska rodinného domu
Základová deska, duben 2026.

4. Přízemí a strop za 10 dní

Žluté bednění, les stojek, výztuž podle statika a beton. Od prvního prkna po hotovou stropní desku uběhlo deset dní.

5. Krov za jeden den

Hotové vazníky z výroby se na stavbě jen přesně osadí. Kamion přijel 26. června v 10:17 a v 17:44 stál krov na domě.

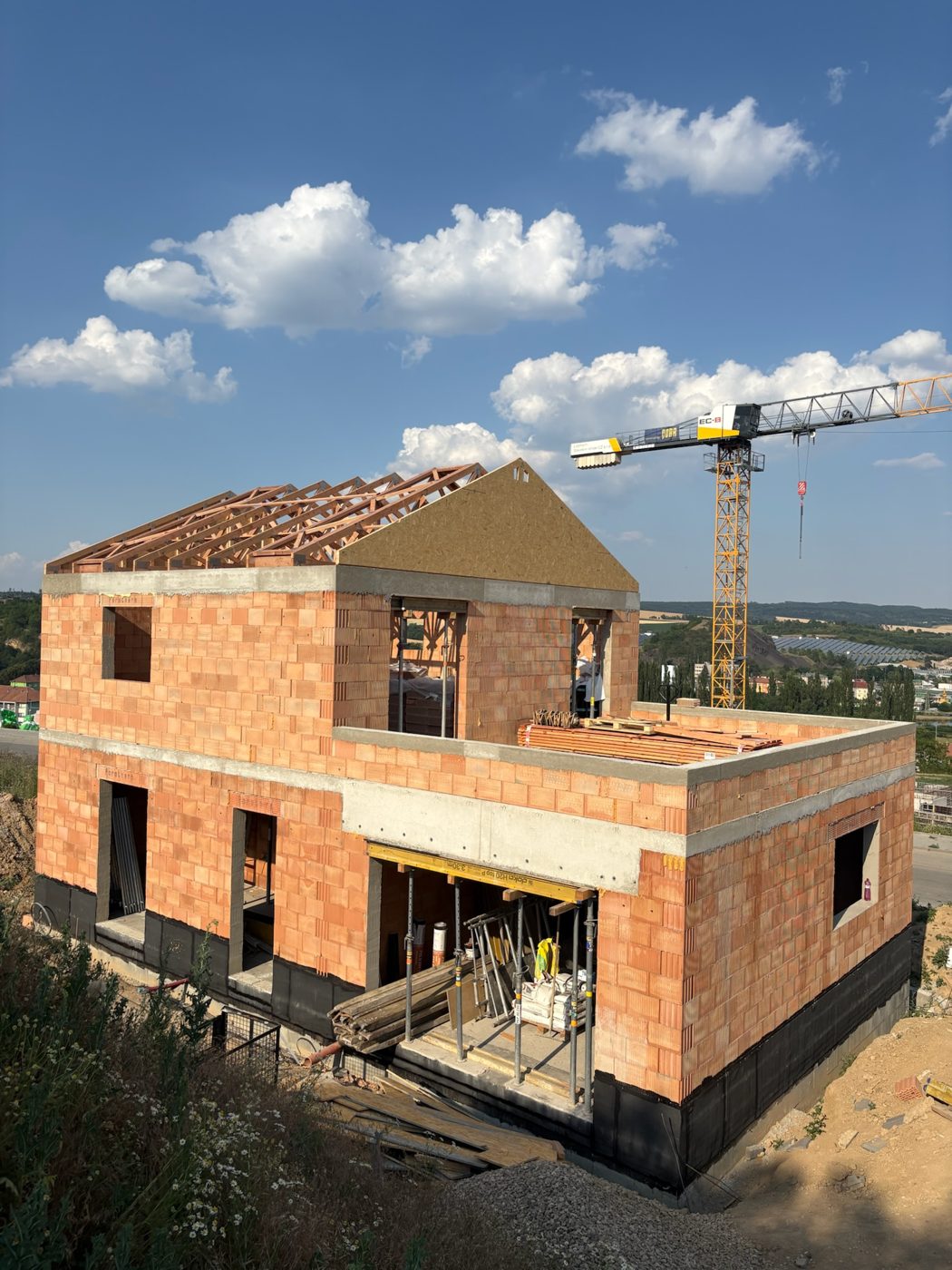

Osazený krov na rodinném domě
Krov, 26. 6. 2026.

6. Hydroizolace: 5 vrstev, které už nikdo neopraví

Dům stojí na svahu a má částečný sklep. Aby zůstal suchý, má zeď pod zemí pět vrstev: asfaltové pásy, tepelnou izolaci, nopovou fólii, drenáž a geotextilii. Po zasypání se k nim už nikdo nedostane, proto se dělají pořádně napoprvé.

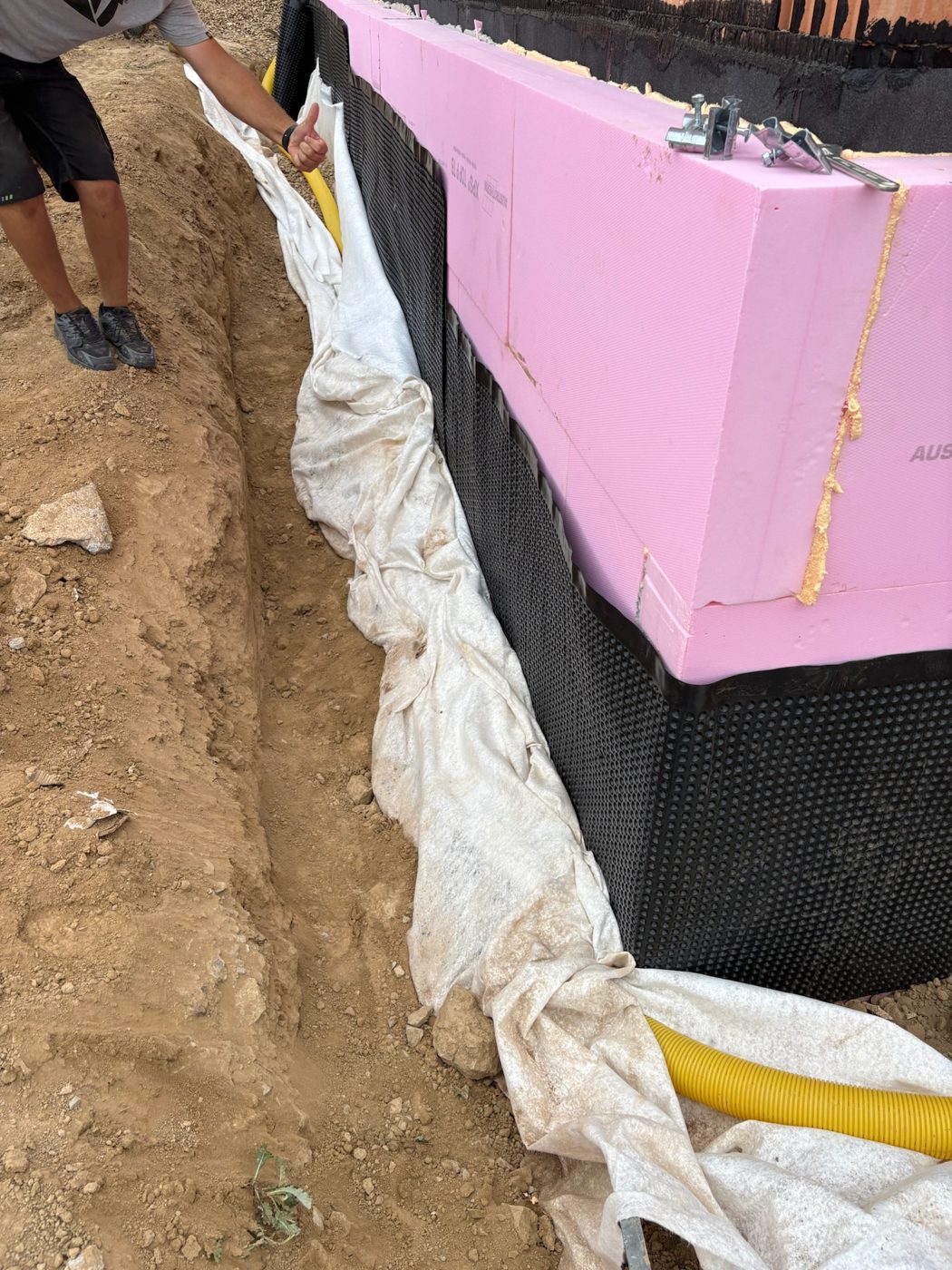

Hydroizolace a drenáž sklepa
Hydroizolace a drenáž, srpen 2026.

Co stavbu nejvíc zrychlilo

Časté otázky

Jak dlouho trvá hrubá stavba rodinného domu?

U domu v Oslavanech 353 dní od prázdné parcely, včetně zimy a částečného sklepa na svahu. Každý dům je jiný, ale tohle je skutečný příklad.

Dá se stavět i v zimě?

Ano. Stěny spodní stavby tady rostly i v lednu.

Jak dlouho trvá betonáž základové desky?

Samotná betonáž jedno dopoledne (9:48–12:19). Předtím dva dny přípravy bednění, výztuže a kanalizace.

Kolik vrstev má hydroizolace sklepa?

V tomto domě pět: asfaltové pásy, tepelná izolace, nopová fólie, drenáž a geotextilie.

Jak dlouho trvá postavit krov?

S hotovými vazníky z výroby jeden den.

Celá reference: Rodinný dům OslavanyFotky, videa a aktuální stav stavby
